新能源充电桩铺设工程

打通新能源车主的最后一公里。覆盖园区与公共停车场的充电桩交付工程,包含选型规划、配电改造、安装施工、远程监控与运营平台对接,支持交流慢充与直流快充混合组网。

项目实拍 · 共 6 张

施工阶段:充电桩配电接线与基础施工

施工阶段:充电桩配电接线与基础施工

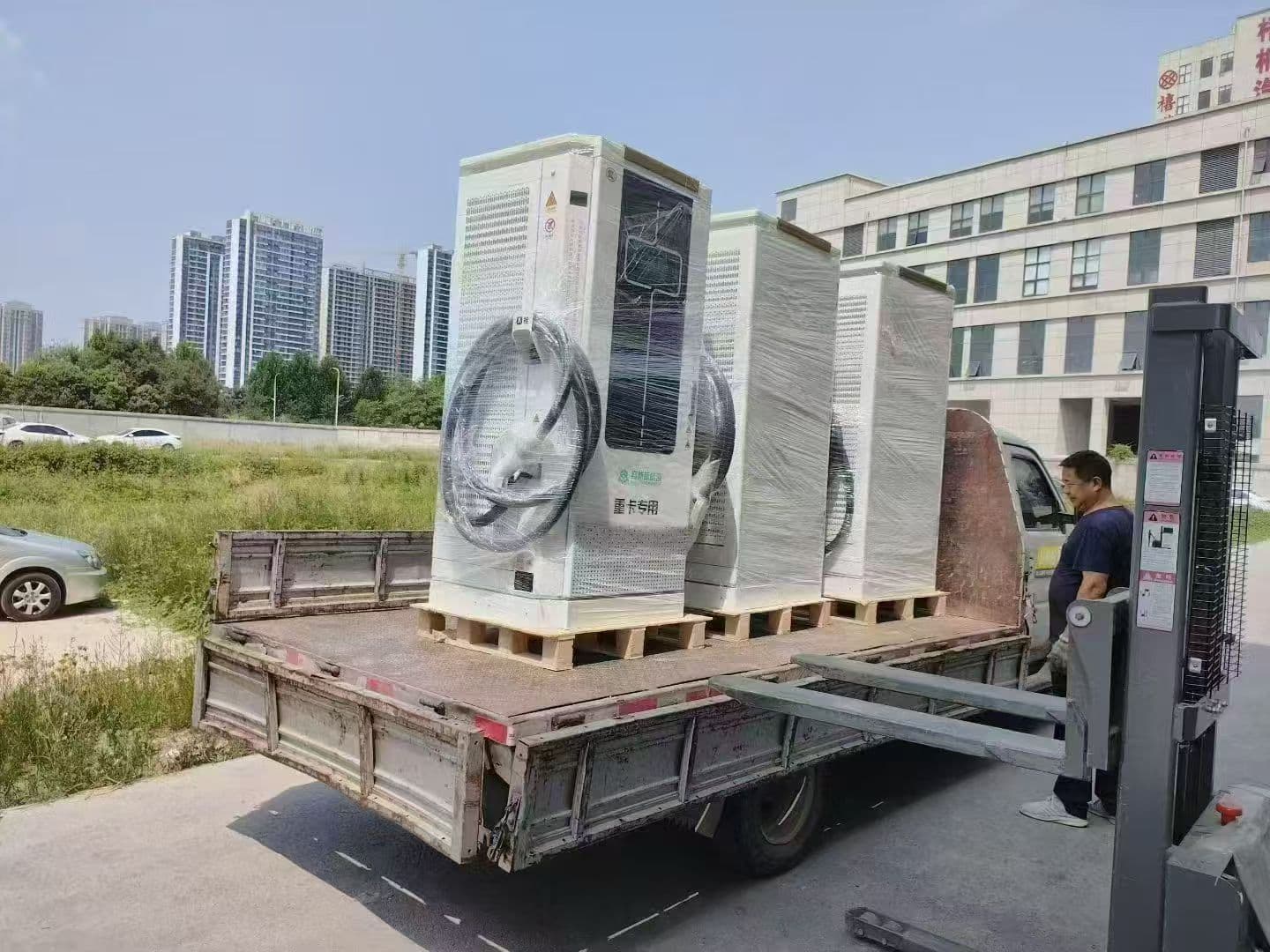

设备进场

设备进场

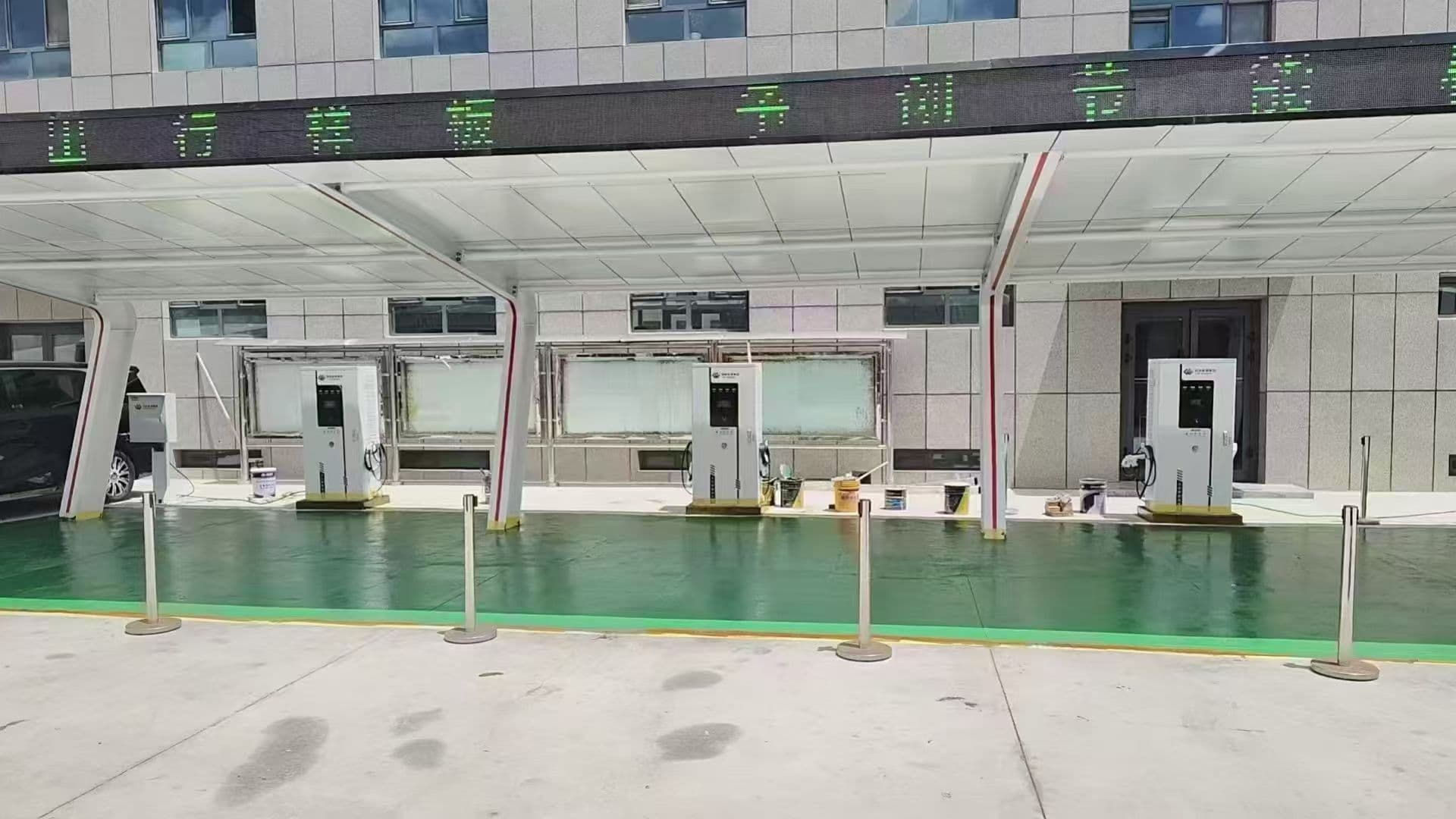

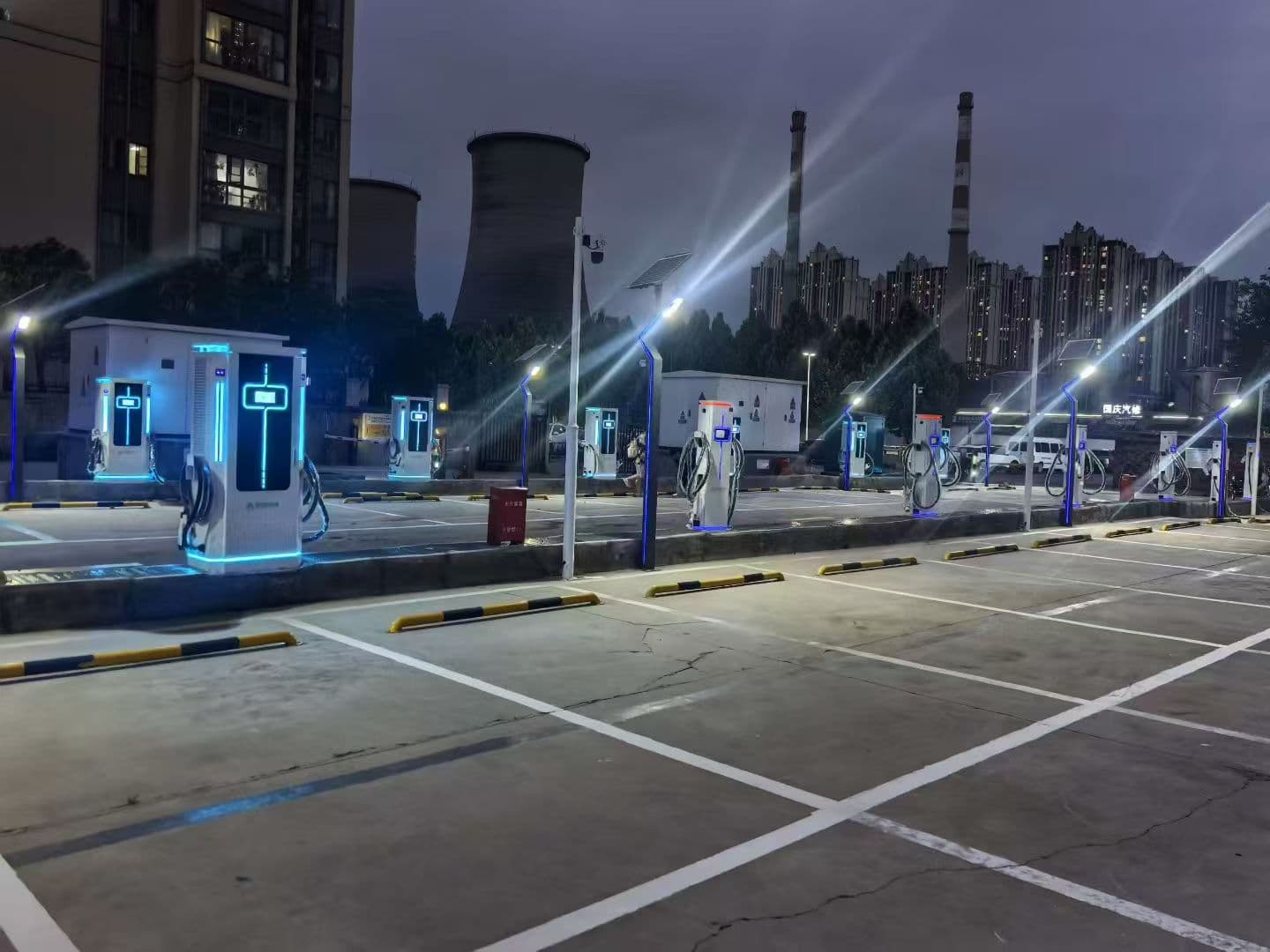

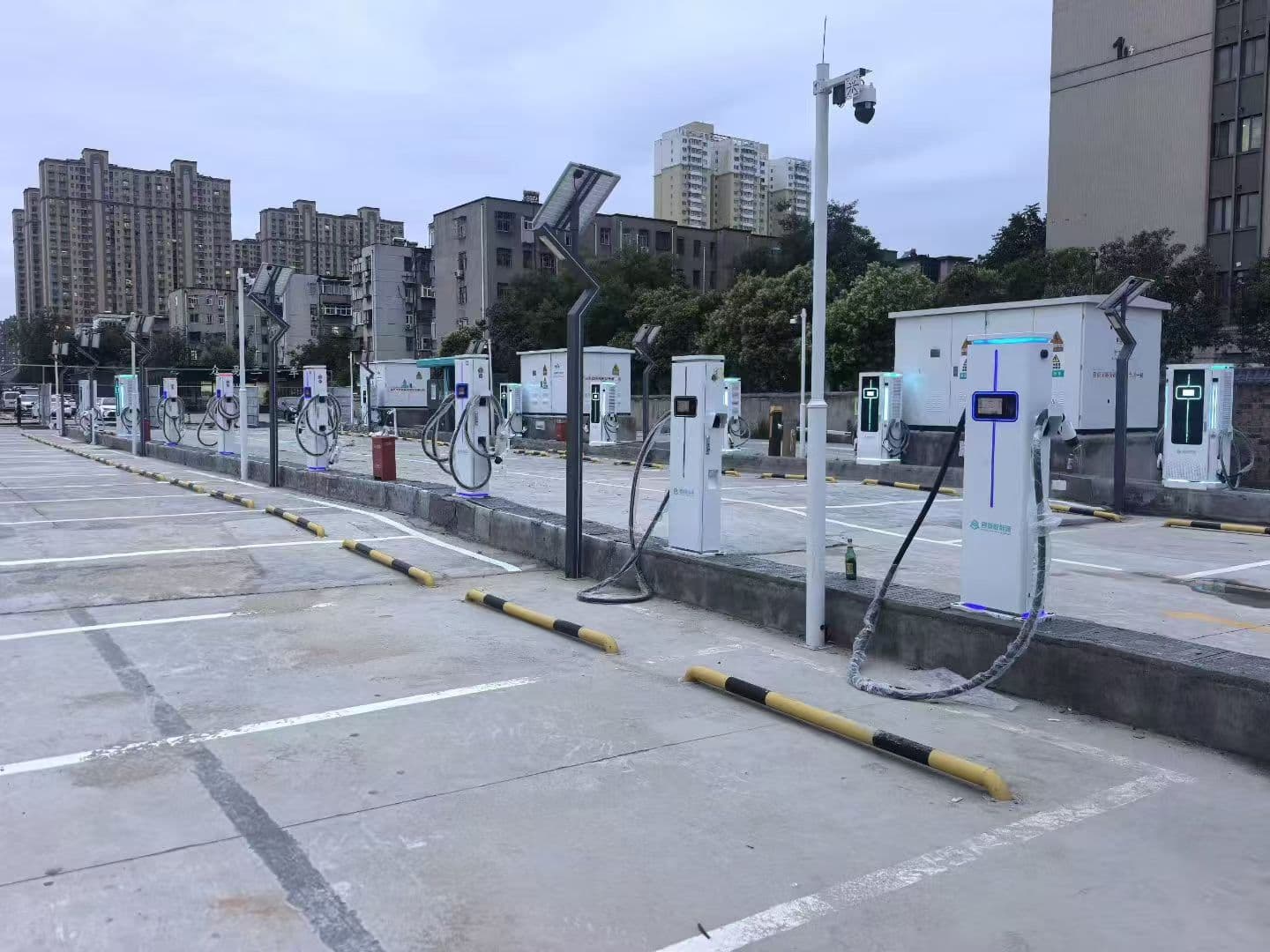

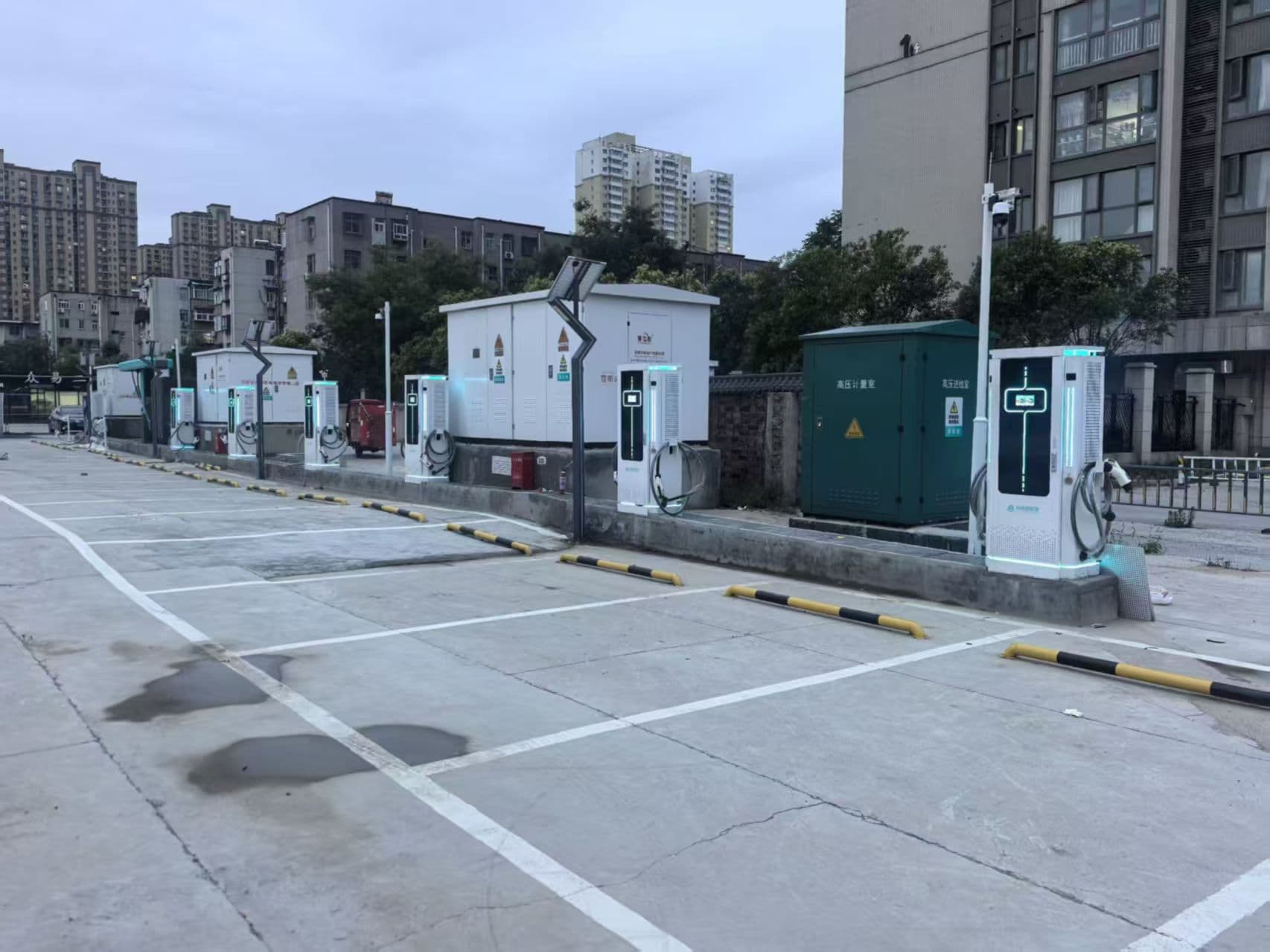

成品站点

成品站点

成品站点

成品站点

成品站点

成品站点

成品站点

成品站点

背景与挑战

充电桩建设涉及场地规划、电力增容、消防验收、多品牌设备协议差异等环节,同时要求上线后接入统一的运营平台,实现订单结算、远程重启、故障告警、电费分账等能力。

解决方案与过程

按「勘察-设计-施工-调测-运营」五阶段推进:选址阶段结合车流热力图与变压器容量评估点位;配电设计按「一桩一回路」预留余量,新增 4 台 800kVA 箱变;设备选型支持 云快充1.5/1.6 协议,兼容特来电、星星、万马等品牌;通过本地集中器 + 4G 上行接入运营云平台,实现订单、计费、远程升级、告警的统一管理;上线后配套提供数据大屏与运维巡检工单流程。

成果与数据

6 个月内完成 120 台充电桩交付(含 80 台 7kW 交流慢充、40 台 120kW 直流快充),上线首月累计充电 5800+ 次,设备在线率 99.2%,运营平台稳定运行。
